Proyecto de ejecución nave industrial

Proyectos de ejecución para naves industriales

Proyecto de ejecución nave industrial

28 agosto, 2026

Una nave industrial es, sobre el papel, una de las tipologías de proyecto más «simples»: geometría repetida, normativa conocida, instalaciones tipo. Y, sin embargo, sigue siendo una de las que más proyectos incompletos generan. ¿Por qué? Porque al ser «simple» se baja la guardia y se omiten documentos (los anejos de cálculo, por ejemplo) que, sin estar en obra, son obligatorios para licenciar, vender, asegurar o, simplemente, operar.

En INCOBER hacemos proyectos de ejecución de naves industriales desde hace años. En este artículo te detallamos exactamente qué documentación exige la ley, qué normativa técnica aplica, qué cálculos son obligatorios y qué errores vemos con más frecuencia en proyectos que llegan a nuestra mesa.

¿Qué es un proyecto de ejecución de nave industrial?

Es el documento técnico que define la obra al detalle necesario para ejecutarla. Lo firma un ingeniero industrial colegiado y permite:

  • Solicitar la licencia de obra.
  • Ejecutar materialmente la obra.
  • Contratar la dirección facultativa.
  • Legalizar la nave una vez construida.

Por qué no es lo mismo que un proyecto básico: el proyecto básico sirve para pedir licencia urbanística. El de ejecución es el que lleva la obra al detalle constructivo: cimentación, estructura, instalaciones, detalles. Confundirlos es uno de los errores más caros.

Por qué no es lo mismo que un proyecto de actividad: el proyecto de actividad (o proyecto técnico de actividad) es el que se presenta para la licencia de apertura. Define la actividad concreta, las instalaciones de proceso y la normativa sectorial. Es complementario al de ejecución, no sustituye.

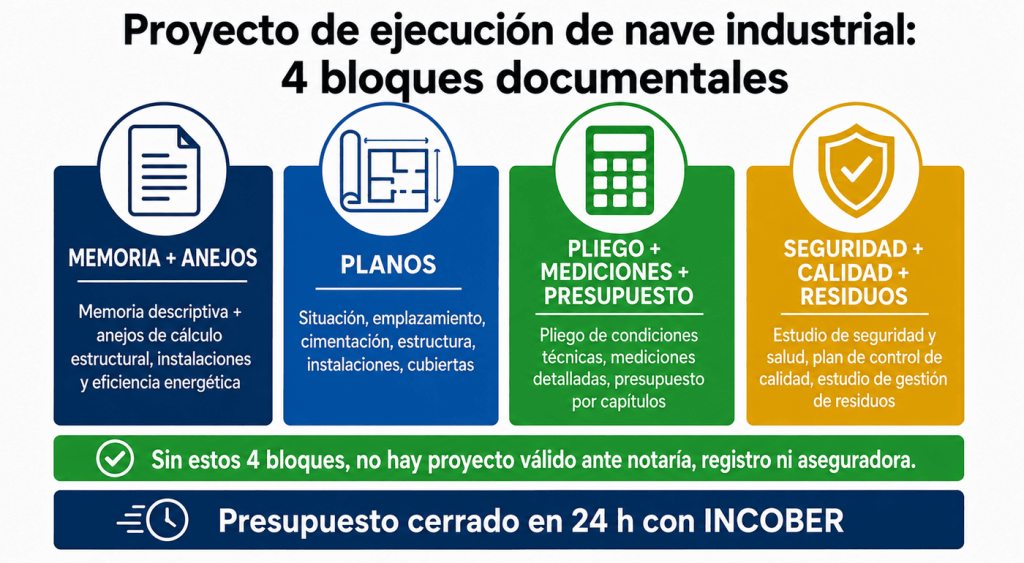

Documentación obligatoria

  • Memoria descriptiva y justificativa. Recoge la descripción del edificio, la justificación de la normativa aplicable, los criterios de diseño y la solución adoptada. Incluye anejos de cálculo (estructural, instalaciones, eficiencia energética).
  • Planos. El juego mínimo de planos incluye: situación y emplazamiento; distribución y superficies; cimentación y replanteo; estructura (plantas y alzados); cubiertas; instalaciones (electricidad, fontanería, saneamiento, climatización, ventilación, PCI); y detalles constructivos.
  • Pliego de condiciones técnicas. Define las especificaciones de materiales, la forma de ejecución y los criterios de medición y abono.
  • Mediciones y presupuesto. Permite a los industriales ofertar y comparar. Sin mediciones detalladas, la contratación es a ciegas.
  • Estudio o estudio básico de seguridad y salud. Obligatorio por el RD 1627/1997. Lo redacta un técnico competente y recoge los riesgos, las medidas preventivas y la planificación de la seguridad en obra.
  • Plan de control de calidad. Define los ensayos y controles que se deben realizar durante la obra. Sin él, no hay forma de acreditar la calidad de los materiales y la ejecución.
  • Estudio de gestión de residuos. Obligatorio por el RD 105/2008. Estima los residuos generados y prevé su gestión.

Normativa técnica de aplicación

CTE y sus documentos básicos

El Código Técnico de la Edificación y, en particular:

  • DB-SE: seguridad estructural.
  • DB-SI: seguridad en caso de incendio.
  • DB-SUA: seguridad de utilización y accesibilidad.
  • DB-HE: ahorro de energía.
  • DB-HS: salubridad.

EHE-08 para hormigón estructural

La Instrucción de Hormigón Estructural sigue siendo de aplicación a cimentación, estructura y forjados.

Normativa sectorial según actividad

  • Industria alimentaria: APPCC, registro sanitario, específica de la actividad.
  • Industria química: APQ, almacenamiento de productos químicos.
  • Logística: protección contra incendios, sprinklers.
  • Sector agroindustrial: normativa agroindustrial específica.

Reglamento de instalaciones térmicas, eléctricas, frigoríficas, PCI

Cada instalación tiene su propio reglamento técnico. La integración de todos ellos es lo que diferencia a un buen proyecto de uno incompleto.

Normativa autonómica y municipal aplicable

En Andalucía, la LISTA y el PGOU. En Córdoba, las ordenanzas municipales de aplicación.

Cálculos requeridos

  • Cálculo estructural. Incluye cimentación (zapatas, losas, pilotes en su caso), pórticos, jácenas, forjados, muros, arriostramientos. La altura, las luces y la actividad condicionan las cargas.
  • Cálculo de instalaciones. Electricidad (centros de transformación, BT, iluminación), fontanería, ACS, saneamiento, climatización, ventilación, protección contra incendios.
  • Cálculo de eficiencia energética (DB-HE). Demanda, consumo, contribución renovable, mitigación de condensaciones. La parte que más se ha endurecido en los últimos años.
  • Cálculo de evacuación de aguas (DB-HS). Saneamiento y drenaje, incluyendo la gestión de pluviales.

Legalización de la nave después de construida

  • Licencia de obra. Otorgada por el ayuntamiento a la vista del proyecto de ejecución.
  • Licencia de actividad o declaración responsable. Para abrir la nave en uso, según la actividad y la normativa autonómica.
  • Registro industrial y autorización ambiental. En función del tipo de actividad, puede requerir: registro industrial, autorización ambiental integrada, calificación ambiental.
  • Cédula de habitabilidad o primera ocupación. Documento administrativo que acredita que la obra se ajusta al proyecto y es apta para el uso.

Diferencias por tipo de nave

  • Nave logística. Luces grandes, pocas columnas internas, requerimientos de sprinklers y de PCI específicos.
  • Nave de producción. Instalaciones de proceso (aire comprimido, vapor, gases), potencia eléctrica significativa, normativa sectorial.
  • Nave almacén. Estructura más sencilla, mayor altura, menor exigencia de instalaciones.
  • Nave agroindustrial. Normativa sectorial específica (sanidad, medio ambiente, residuos).

Errores frecuentes que vemos en Córdoba

  • Error 1: faltan los anejos de cálculo. El proyecto se queda en la memoria y los planos, pero no incluye los anejos de cálculo estructural ni de instalaciones. Es invalidante.
  • Error 2: el proyecto no contempla la actividad real que se va a desarrollar. Cuando cambia la actividad, hay que reformular el proyecto de ejecución y el de actividad. Mejor empezar bien.
  • Error 3: se olvida la gestión de residuos. Motivo de sanciones y de imposibilidad de obtener la cédula de primera ocupación.
  • Error 4: no se incluye el plan de control de calidad. Genera indefensión ante reclamaciones y problemas de calidad a futuro.
  • Error 5: errores en el cumplimiento del DB-HE. El DB-HE ha endurecido sus exigencias. Un proyecto que cumplía en 2020 puede no cumplir en 2026.

Cuánto cuesta un proyecto de ejecución de nave industrial en 2026

Variables que influyen:

  • Superficie construida.
  • Altura y luces.
  • Complejidad de las instalaciones.
  • Navegación sectorial según actividad.
  • Ubicación y tasas administrativas.

Como referencia, en INCOBER trabajamos proyectos para tres tipologías:

  • Naves pequeñas (menor de 500 m²): proyecto más compacto, plazos cortos.
  • Naves medianas (500-2.000 m²): proyecto estándar, con instalaciones completas.
  • Naves grandes (mayor de 2.000 m²): proyecto modular por fases, con instalaciones potentes.

Cada caso se presupuesta tras una visita técnica y un estudio de la actividad.

Proyecto de ejecución nave industrial
Proyecto de ejecución nave industrial

Preguntas frecuentes (FAQ)

¿Qué tamaño mínimo de nave requiere proyecto?

Cualquier nave de obra mayor requiere proyecto de ejecución. Solo las obras menores (normalmente por debajo de ciertos umbrales superficiales y estructurales) pueden acogerse a un proyecto técnico simplificado.

¿Puedo construir sin proyecto?

No, salvo obras menores puntuales. Una nave industrial siempre requiere proyecto y dirección de obra.

¿Quién firma el proyecto?

Un ingeniero industrial (o arquitecto, según el caso) colegiado, con seguro de responsabilidad civil vigente.

¿Cuánto tarda en redactarse?

Como referencia, una nave pequeña, en 4-6 semanas; una mediana, en 8-12; una grande o compleja, en 12-24.

Un proyecto de ejecución de nave industrial bien hecho es la diferencia entre una inversión rentable y un quebradero de cabeza. La documentación, los cálculos y la normativa sectorial son obligatorios — y son los que protegen tu inversión a futuro.

¿Vas a construir una nave industrial? Te preparamos un presupuesto cerrado en 24 horas tras una visita técnica. Somos especialistas en Córdoba y provincia.

Si quieres entender mejor la diferencia entre proyecto básico y de ejecución, consulta nuestro post sobre el tema. Y para ver los servicios completos de INCOBER, visita nuestra página de proyectos de ejecución.

Publicado en:
Logotipo
Resumen de privacidad

Esta web utiliza cookies para que podamos ofrecerte la mejor experiencia de usuario posible. La información de las cookies se almacena en tu navegador y realiza funciones tales como reconocerte cuando vuelves a nuestra web o ayudar a nuestro equipo a comprender qué secciones de la web encuentras más interesantes y útiles.
